一、基礎伸縮縫及裂縫處理 (具體施工流程如下)

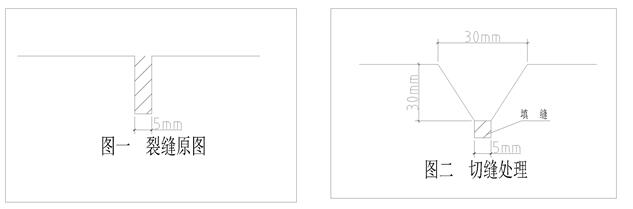

將伸縮縫及裂縫口切成“V”字型,上口寬度2-3cm,深度2-3cm,徹底清潔去除縫隙里面及內壁積物、污垢、油漬等。
二、基礎表面打磨及酸洗
1、局部打磨基礎表面浮漿、灰塵、泥土、樹葉及鳥糞等垃圾。
2、酸洗優點:水泥混凝土從微觀上看并不是鐵板一塊,而是有非常多的微細孔,酸洗目的就是將混凝土微細孔中的雜質及其它一些可能影響硅PU與混凝土基礎之間粘接力的雜物,全部都清洗干凈,讓混凝土表面呈現出干凈的多微細石孔基面,這樣硅PU就會很好的滲透到微細孔中去,有力避免了面層的分層和起泡等質量問題出現。
3、酸洗:先用清水把基面濕潤,然后使用工業磷酸或鹽酸,加水稀釋到8%左右后潑灑基面上,浸泡十五分鐘后,用高壓水槍清水沖洗干凈。
三、防水底漆
防水底漆(FD01)為單組份材料,施工前基面要完全達到養護期,必須完全干燥,含水率應小于6%,基面不粉化、起砂、空鼓等。施工時不能隨意添加稀釋劑或其它材料,用輥涂的方法均勻輥涂基面即可,理論材料用量為0.2kg/m2,依據水泥基礎表面的粗糙程度,材料用量會有所變化。須全覆蓋(含伸縮縫及裂縫縫隙內壁),膠聯固化約12小時以上,必須完全固化后方可下一道工序施工。

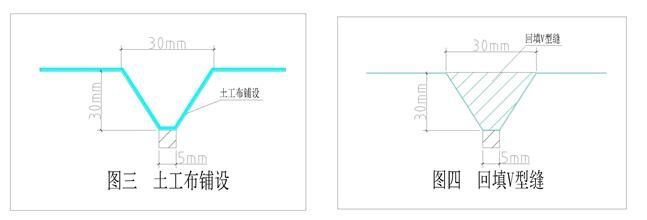

四、填縫
先將土工布沿著V型槽鋪設,然后“V”字型槽里面采用硅PU彈性主材(G08)按重量比加入5%凈化水高速攪拌均勻后直接填補平整。
五、場地積水修補
1、修補場地積水,可采用硅PU彈性主材反復修補平整,G08通常按照0.5-3%加入純凈水,補積水同時根據現場實際氣溫測試最合適的加水量,既正常時間固化又要流平,溫度高濕度大時水少加(反則多加)。

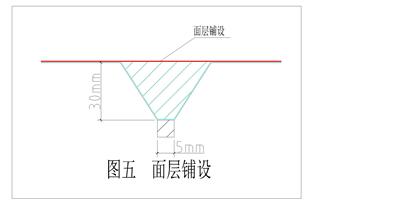

六、彈性主材施工
彈性主材(G08)按測試用水量加入凈化水,充分攪拌均勻,用均勻的齒膠耙或平膠耙刮涂,按不同厚度分層施工,第一層要薄約按1.3kg/m2,最后一層要做厚約按2kg/m2用量,溫度高濕度大時水少加(反則多加),避開高溫,溫度逐漸走低時施工。
七、打磨
待最后一層彈性層完全干透后全場用專用磨機打磨一遍。打磨完成后要全場徹底清掃或清洗。打磨后彈性層會更加平整,同時也會增加面漆同彈性層的附著力。
八、水性面漆施工:0.3KG/m2,施工刮涂不少于三層
水性面漆(G09)是G09與交聯劑(G09A)配套使用,按重量比G09:G09A=8:1充分高速攪拌均勻,第一遍加面漆混合重量的30%專用石英砂,加面漆混合重量10%左右的純凈水,攪拌均勻按縱向直線紋理刮涂,第一遍面漆做完必須5個小時以上再做第二遍,做之前要全面打磨清掃干凈;第二遍加50%的專用石英砂,加10%左右的純凈水,攪拌均勻按橫向直線紋理刮涂,完全干燥后局部細微打磨清掃干凈;第三遍不加砂不加水交聯劑按比例配準攪拌均勻按橫向直線紋理刮涂。特別注意事項:1.必須用我司專用砂;2.面漆和交聯劑必須配準充分攪拌均勻后,再加砂加水攪拌均勻方可使用;3.第一遍砂面必須用低速砂片機全面打磨,第二遍局部細微打磨處理;4.刮涂耙皮必須是軟皮且無棱角圓順;5.刮涂時不得漏耙漏砂;6.每組面漆可準確稱量分開半桶配料使用以防配多固化太快不好用;7.施工時段選擇早晚溫度低時施工。
九、硅PU水性界線漆施工:通常施工二層
水性界線漆(G10)與交聯劑(G09A)配套使用,在施工使用時,按重量比G10:G09A=10:1充分高速攪拌均勻并即時一次使用完畢, 通常采用刷涂或輥涂方式施工。
十、場地竣工清潔,保養72小時后可交付投入使用 。
注:每層完全干好后及時進行下一層施工,如特殊情況不能連續施工要進行打磨清洗干凈或特殊處理后方可繼續施工,否則會影響附著力容易出現脫層、起泡等現象。
